三峡三期工程下游基坑开挖

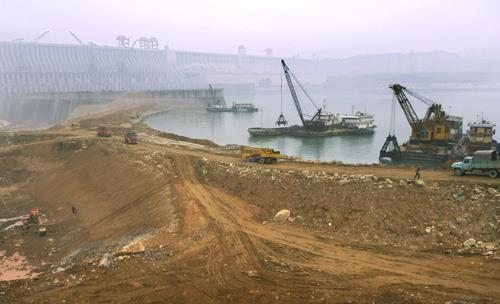

 三峡三期工程下游基坑开挖,设计水上开挖量为117万立方米,水下开挖量为85万立方米,到现在为止分别完成了105万立方米、8万立方米。水上开挖基本完成。下一步将进行下游围堰爆破、基坑充水、水下开挖工作。

 目前有关单位共投入反铲12台、自卸汽车54台、挖泥船3艘、拖船3艘,正在紧张进行剩余开挖工程施工。本报特约记者 张爱忠 通讯员 马善才 摄影报道

发布日期:2007年01月26日
