溪洛渡水电站大坝基坑和水垫塘开挖全部完成
水垫塘开挖工期提前半年

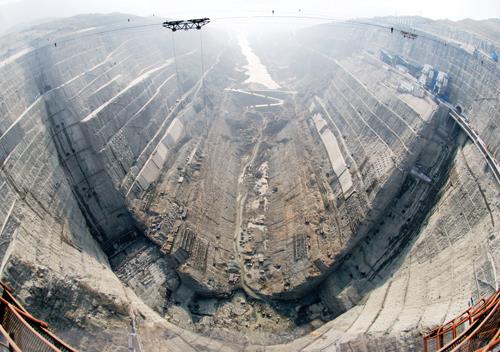

图为开挖完成后的溪洛渡水电站大坝基坑和水垫塘。本报记者 王连生 摄
本报讯(记者 刘鑫 王连生)2月25日下午6时,随着溪洛渡水电站大坝基坑右侧330米高程最后一阵爆破声响起,基坑开挖爆破全部完成。至此,由水电八局溪洛渡施工局承担的溪洛渡大坝基坑和水垫塘开挖全部完成。
溪洛渡水电站大坝基坑和水垫塘开挖从2007年12月开始进占,经过15个月的艰苦奋战,共完成土石方明挖385万立方米,土石方洞挖6万立方米,整个大坝一线开挖工期提前半年。水垫塘从430米高程向下开挖至336米高程,大坝基坑从400米高程向下开挖至324.5米高程,目前仅余水垫塘二道坝施工道路占压和河岸整治,工程量约25万立方米,计划4月上旬全部向混凝土施工交面。大坝基坑将于28日完成清基,并向大坝混凝土浇筑交面。
由于大坝基坑开挖受地质缺陷影响,加上基坑岩体层间层内裂隙渗水,前期地质勘探孔涌水,导致最大日涌水量达5万立方米,对开挖造成极为不利的影响,基坑开挖工期滞后近3个月,使大坝混凝土浇筑工期滞后近3个月。但是,溪洛渡工程建设部和参建各方利用这3个月时间,进行了左右岸地质缺陷的混凝土置换,目前已浇筑混凝土25000立方米,预计至3月份可以浇筑30000立方米置换混凝土。通过置换混凝土的浇筑施工,实战演练了施工队伍,使混凝土浇筑设备、骨料生产系统、混凝土拌合系统、缆机系统得到了充分磨合,并开展大坝混凝土原型试验,取得了混凝土施工配合比参数。通过开展了大坝混凝土温控试验,固结灌浆试验和接缝灌浆试验,取得了宝贵的温控和质量控制参数,为大坝混凝土首仓一开始就浇筑优质混凝土奠定了坚实的基础。
发布日期:2009年02月27日
