向家坝地下电站最后一台机组土建向机电交面
 |

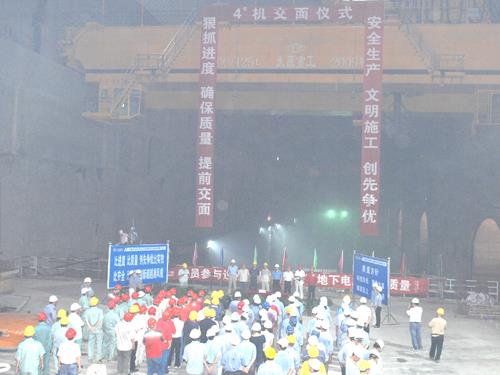

| 向家坝右岸地下电站4号机交面仪式现场。(高峰 摄) |
本网讯(王茜 王波 高峰 报道)9月18日下午,向家坝右岸地下电站4号机组土建正式向机电安装交面,至此,地下电站4台机组全部由土建向机电安装交面。
向家坝水电站右岸地下主厂房共布置4台单机80万千瓦机组,其土建与机电安装分别由水电七局和水电四局负责施工。自工程开工以来,两家单位密切配合,克服了地质条件复杂、施工难度大、技术要求高等困难,全部机组土建均提前向机电安装交面,已完成的部分土建与机电安装质量、安全和进度满足设计要求,主厂房施工受控。
4号机组由土建向机电安装交面后,将进行蜗壳安装,并于2011年2月份实现机电向土建反交面进行蜗壳混凝土浇筑。目前,地下电站厂房施工有序推进,其中1、2号机组正在进行蜗壳混凝土浇筑,3号机组正在进行蜗壳安装。按照计划,地下电站1、2、3、4号机组将于2011年的2、5、9、12月份正式进行机组主体安装。2012年和2013年汛期前,将分别完成2台机组安装并投入运行。
发布日期:2010年09月19日
