乌东德左岸地下电站尾水主洞首仓边顶拱混凝土浇筑顺利完成

  本网讯(朱静霞)10月25日,乌东德左岸地下电站2号尾水主洞首仓边顶拱混凝土浇筑顺利完成,这是继左岸引水洞首仓边顶拱混凝土浇筑后,乌东德水电站实现的又一建设节点。

  据了解,此次进行首仓混凝土浇筑的尾水主洞边顶拱,位于2号主洞第16块,于10月23日上午开始浇筑。该仓位长9米,截面为总高27米、宽16.5米的城门洞形式,钢筋混凝土衬砌厚1.5米。混凝土由3台搅拌车运输,2台泵机打料入仓,经过连续50小时的浇筑作业,尾水主洞首仓边顶拱顺利完浇,浇筑方量810立方米。

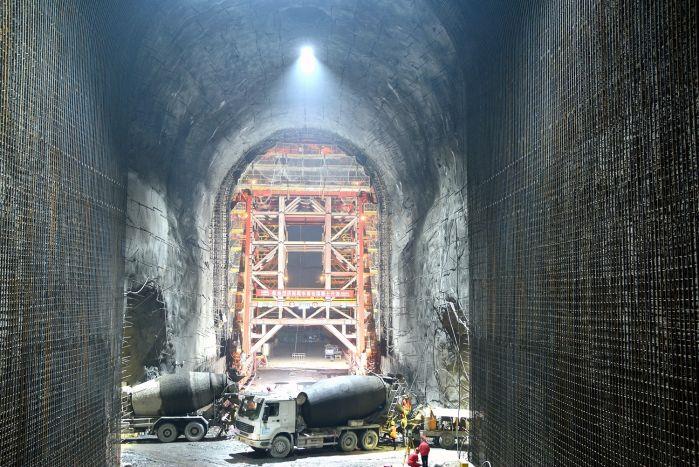

10月23日,乌东德左岸地下电站尾水主洞首仓混凝土开浇(摄影:刘红文)

  为确保浇筑顺利进行,乌东德工程建设部组织监理和施工单位,在备仓过程中严格落实施工方案和各项作业的安全防护措施,同时精心整修和维护大模板,精细完成了2层钢筋网、局部4层钢筋网,共48吨钢筋的绑扎,为混凝土浇筑顺利实施奠定了较好的施工基础。同时,施工单位严格按照仓面设计,配备好资源,多点下料,保证了浇筑强度。

  乌东德左岸地下电站尾水系统上游与主厂房相接,顺流向主要建筑结构依次为尾水支洞、尾水岔管、尾水主洞。左岸地下电站共设计3条城门洞型的尾水主洞,最大开挖高度29.2米,最大开挖面积503.61平方米。

发布日期:2016年11月02日
