向家坝水电站左岸缺口坝段每天超1米快速上升

其最大碾压混凝土仓号开浇

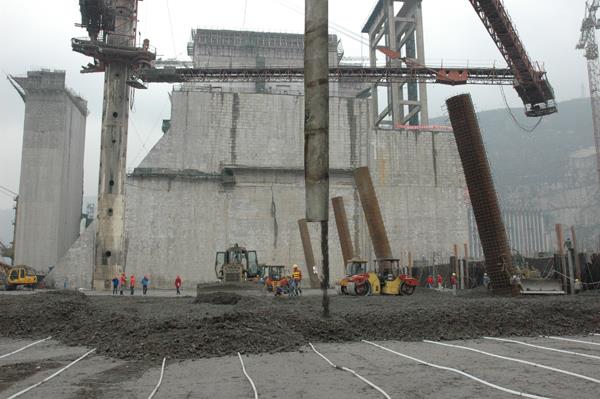

左岸缺口坝段最大碾压混凝土仓号于2月7日开始浇筑。图为仓面浇筑现场。(王波 摄)

  本网讯(王波 报道)3月7日凌晨,向家坝水电站左岸缺口坝段最大一个碾压混凝土仓开始浇筑。该仓混凝土浇筑量超过13万立方米,采用18.8米升层,计划于22日收仓——一口气将左非1至6号坝段从高程301.2米至高程320米。目前,左岸缺口坝段正以每天浇筑超过1米的速度快速上升。
  在现场的施工单位水电四局向家坝施工局浇筑一大队总工程师潘永东告诉记者,正在浇筑的仓号面积达7000平方米,以1台塔带机和1台胎带机共同布料入仓。计划每天浇筑8000至9000立方米,其中,塔带机综合入仓强度每小时已超过400立方米,这也创造了塔带机入仓强度最高纪录。
  据潘永东介绍,在浇筑中,参建单位通过对混凝土拌和楼、混凝土运输、混凝土入仓等浇筑“一条龙”全面把控,提前做好浇筑设备的检修、调试,做好备品、备件准备,并选用熟练工人,各工种、工序紧密衔接、通力配合,保证了浇筑作业的高强度连续进行。
  根据施工计划,左岸缺口坝段将在今年5月浇筑至高程340米,8月浇筑至高程374米,10月浇筑至高程384米。

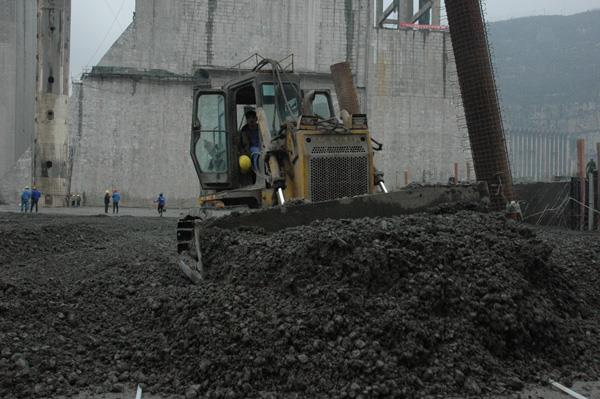

施工人员正在碾压混凝土 (王波 摄)

发布日期:2012年03月08日
