【2008年11月11日】金沙江向家坝水电站工程通过左岸一期基坑进水验收

发布日期:2008-12-30 14:11




(本报记者高峰报道)



向家坝水电站左岸一期工程形象面貌满足一期基坑破堰进水要求,已验收土建工程施工质量满足设计要求,一般性混凝土缺陷按设计要求进行了处理,处理质量合格;导流底孔封堵闸门埋件制造、安装质量合格;左岸高边坡变形趋于稳定,边坡排水效果较好。

向家坝水电站左岸一期工程在未完工程按计划完成后具备基坑破堰进水条件。

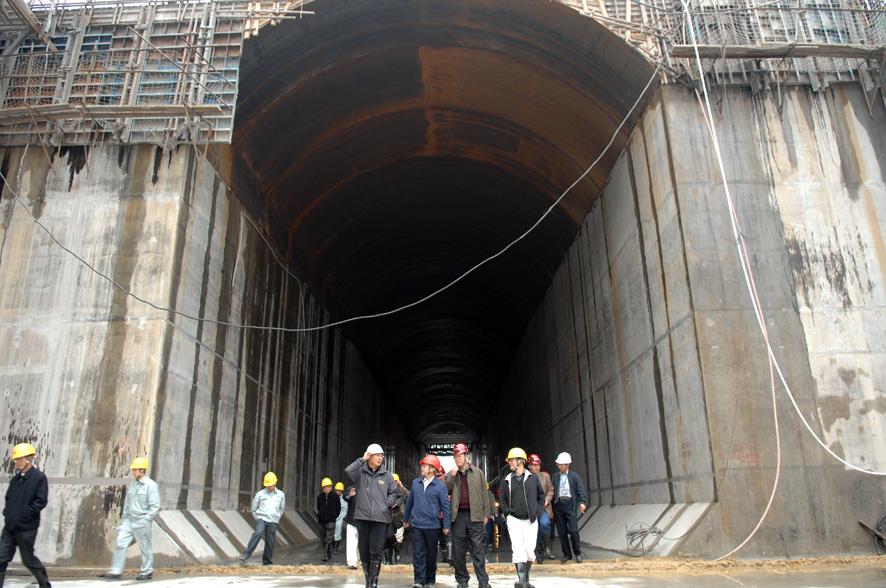

这是由三峡总公司组织并邀请水电水利规划设计总院、长江水利委员会等单位的15位专家组成专家组,在11月10日至11日对向家坝左岸一期工程进行认真的现场查勘和大量的资料查阅后得出的验收意见。

向家坝水电站采用分期导流方式,第一期先围左岸,第二期围右岸,根据向家坝水电站工程施工进度安排,左岸大坝和导流建筑物施工进度满足11月中旬基坑进水要求,同时左岸导流底孔和引泄水渠具备过流条件,计划11月中旬破堰进水,12月下旬完成上、下游横向围堰和引泄水渠堰外段拆除,具备大江截流条件。

为此,在左岸一期上下游横向围堰破堰进水前,须对涉及与破堰进水有关的左岸大坝、导流工程和左岸边坡等工程先行验收。

专家组依据国家水电站建设验收相关法规,对向家坝电站导流建筑物、左岸高程300.00m以上边坡、左岸大坝、安全监测工程、金属结构工程等项目,就基坑进水后,与截流相关工程项目的施工安排;引泄水渠围堰占压及堰外段水下拆除和防护安排;与基坑进水相关的分布于高程300.00m以下的左岸边坡、坝体孔洞封堵工程完成情况等内容进行了全面的检查验收。本次左岸一期基坑进水验收是向家坝水电站工程截流前验收的一部分,验收意见是本月中旬工程破堰进水的重要决策依据。

在11月11日的验收会上,水利水电规划设计总院童显武代表专家组宣读了验收结论,郑守仁等院士对验收报告进行了反复细致地讨论,樊启祥副总经理在验收会上要求参建各方,务必认真重视验收组提出的主要问题及其处理意见,共同面对、共同克服,把各方面的工作做好,迎接截流前水规总院枢纽工程专家组的全面验收。


三峡总公司副总工程师、本次专家验收组组长胡斌主持了验收会。
