(通讯员/闫洪瑜 摄影/周于雷 魏冬阳)“一阵海风吹过,点亮万家灯火”的三峡愿景,在江苏沿海已然变为现实……
2018年9月5日凌晨2时26分,伴随着对讲机中传来“报告集控中心,升压站及八条集电线路所属风机全部完成送电,请再次确认信号”至此,经过2天21小时的连续奋战,三峡新能源海上运维江苏有限公司(以下简称运维公司)利用当地电网公司检修窗口期,精心组织并完成了国内首座220千伏海上升压站的预防性试验工作。

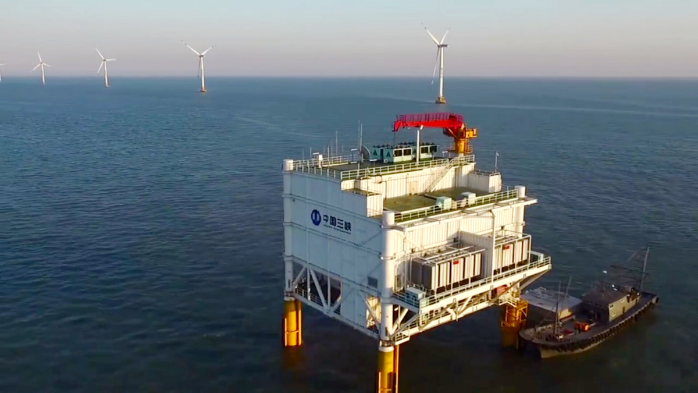

三峡江苏响水近海风电场作为三峡集团首个海上风电项目,经由滩涂向潮间带、近海依次挺进。三峡人以先行者的勇气与智慧,探索积累了海上风电开发建设的宝贵经验,并取得了亚洲首座220千伏海上升压站施工的技术突破,创造了多项第一。海上升压站预防性试验则是开启海上风电运维时代里程碑式的重要节点。
方案先行,谋定而后动
—召开预防性试验工作会
为进一步统一思想,厘清海上预试工作重点难点,运维公司召开海上升压站预试工作动员会,对此次预试工作从人员安排、现场管理、工作模式、风险管控等方面做了全面部署。
响水检修点贯彻落实会议部署,为最大限度减少停电带来的影响,确保预试工作顺利开展,经过反复讨论,制定了完备的实施方案和应急预案。特别是针对突发状况,制定即符合工作实际,又切实可行的具体措施。全面强化了质量、安全、进度、风险的管控,确保各项工作有序开展。
安全进度齐共管,真抓实干促落实
—全面开启预防性试验工作
9月2日上午6时,升压站平台上召开开工前最后的安全交底及动员会。

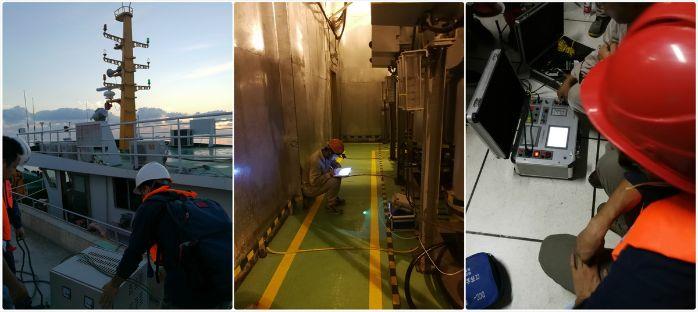

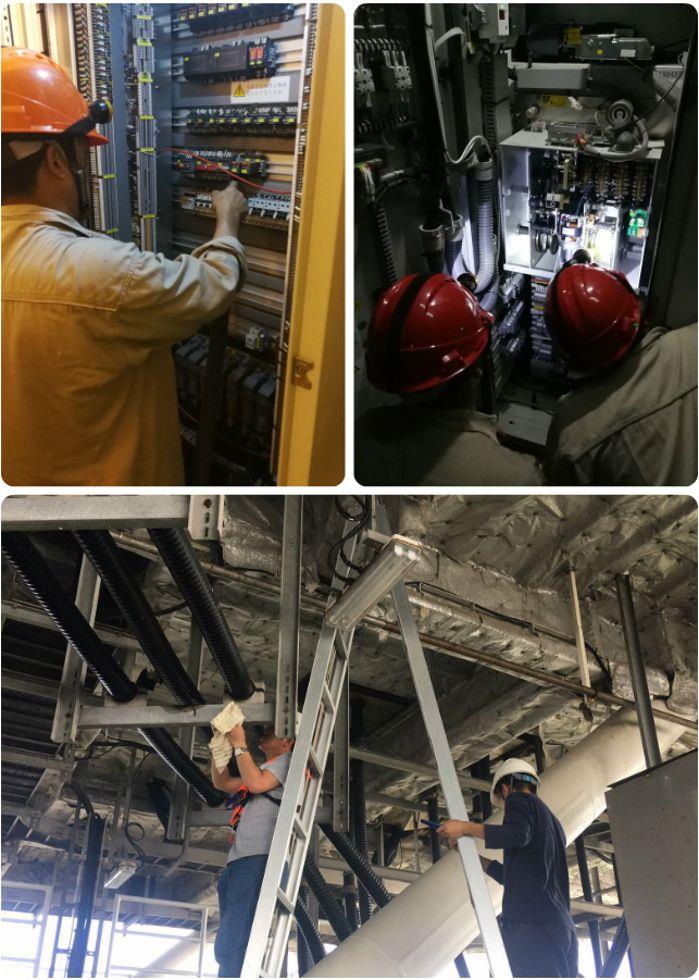

9月2日上午9时,预防性试验工作拉开序幕,为确保各项任务安全、高质、如期完成,响水检修点人员密切配合预试相关厂家,安全员蹲点值勤,确保人机安全。作业过程中,工作人员穿梭在各设备间,检查各项工作情况。对高压开关柜、高压海缆、主变压器、GIS及接地系统等站内设备进行全面清洁、检测、实验和消缺。按照时间节点,一步一个脚印有序推进。
高起点部署,高标准验收
—力促预防性试验工作完美收官
9月4日上午10时,运维公司负责人带队对项目开展综合大检查,并在工作现场召开办公会。此次检查对现场存在的安全隐患进行仔细排查,对预试项目进行了分析与总结,制定了改进措施,并对下一步验收和送电工作作出了具体部署。

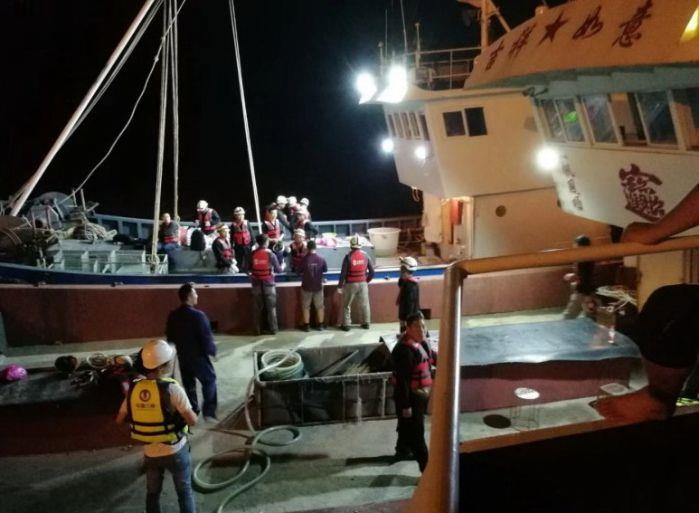

9月4日下午22时,送电人员集结码头,准备出发,历经3天的预试工作接近尾声……
三峡人
“停电后,空调系统不能工作,钢铁框架的密闭空间,从一早开工衣服就没干过,中午更是如同洗桑拿,一天下来,得多次脱下衣服将汗水拧干再继续干。”
这是周于雷的现场感受,且不说累,高温的“焖烤”,让小伙子也是挑战了一次极限,和他一样的还有几十名工作人员,每天穿梭于这样的试验现场,大家似乎已习以为常~
三峡情
“选择了三峡,就要担当起这份责任”。
这是袁亚军的一句话。从预试验的开始到送电结束,即便是在连续工作的情况下,一丝一毫也从未放松警惕。
三峡梦
所有实实在在、普普通通的三峡人用奉献、担当四个字脚踏实地、坚定信心在平凡的岗位上尽职尽责做好每一项工作,为实现新三峡梦而努力着、奋斗着……
海上风电运维时代
