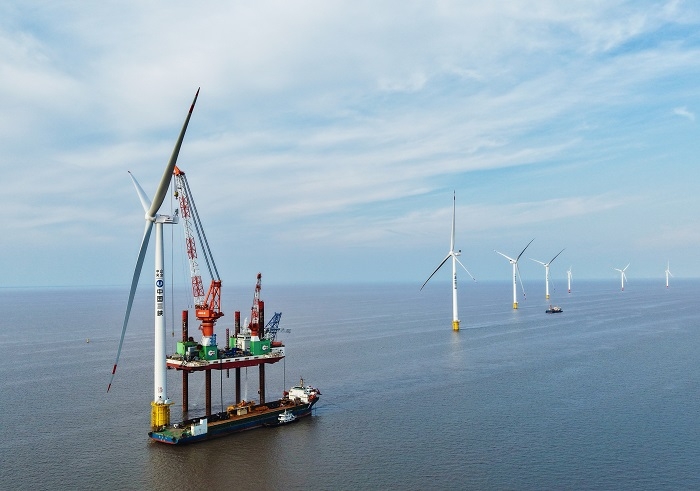

风从海上来,弄潮正当时。上海金山区杭州湾北部海域,36台百米高的“海上巨塔”矗立碧波——单机容量8.5MW的风电机组迎风转动,这里是三峡集团在沪落地的首个海上风电项目——金山海上风电场一期。
9月23日17时56分,金山海上风电场一期项目顺利实现全容量并网,装机容量306兆瓦,预计年均可提供清洁电能约10亿千瓦时,相当于节约标准煤约30万吨,减排二氧化碳约80万吨,为长三角“双碳”目标落地注入强劲绿电动能。
先锋领航:团队啃下“无先例”硬骨头
项目建设前期的人员短缺、经验不足加上复杂的海域环境和开发边界,相关手续办理无先例可循,种种困难摆在大家面前。项目负责人立下军令状:“再难的硬骨头我们也要啃下来”。在集团公司和兄弟单位的支持协调下,克服了一个又一个困难和挑战。建设团队总结以往海上风电项目管理经验,统筹谋划,科学分工,积极对接相关政府部门,梳理各项手续办理流程。提前布局,合理应用集团招标采购管理优化调整成果,同步开展各项标段招标工作,将前期开发与建设阶段无缝衔接。2024年11月,在各方努力下,项目正式开工建设,一场与时间赛跑的海上攻坚战就此打响。

红色赋能:党员先锋队驻船22天破吊装难题
“项目攻坚到哪里,党员旗帜就插在哪里。”金一公司党支部成立后,以“党建+项目攻坚”为抓手,第一时间成立党员先锋队、党员示范岗。为凝聚政企党建合力,与参建单位签署《党建共建协议书》,与项目共建各方紧密团结、共商共管,将党组织的战斗力延伸到项目第一线,为工程建设持续注入“红色动能”。在风机基础沉桩、风机吊装、海上升压站吊装等关键环节,党员先锋队成员带头驻扎海上施工船舶,他们克服身体上的“水土不服”,白天紧盯施工现场,晚上与参建单位开会,讨论优化工作方案,反复推演施工流程,1个月驻扎海上22天。最终,仅用3个多月就完成了36台风机吊装,用实际行动践行“一名党员就是一面旗帜”的承诺,让“红色动能”真正转化为工程建设加速度。

分秒必争:39小时刷新单机安装纪录
与陆地相比,海上气象环境复杂,交通可达性较差,海上风电的施工管理受到气候条件、作业内容等各种因素制约。为了抢占施工窗口期,项目团队优化施工计划,将每个施工作业面细化,派专人跟踪,时刻关注海上潮汐、风速、浪高等气象数据,一旦遇到合适的施工作业时间,立即部署开展作业。

220千伏海缆是海上风电场与陆地电网连接的关键通道,是海上风电的“血管”和“神经”,但工艺复杂、连续作业要求高,项目建设团队通过精细化管理,采取24小时不间断施工,仅用时13天就完成一次性整体敷设,打通了项目主缆全线贯通的关键节点。在风机吊装阶段,面对气象变化快、单个窗口期短、船机设备效率低的现实问题,项目建设团队联合各参建单位采取“机随船动、船随风动”的管理模式,精准把握叶片、塔筒的吊装时间、化零为整,最终将原计划72小时的单台风机安装时间缩短至仅39小时,再一次刷新了整机安装的新纪录。
追风逐浪,驭海前行。项目团队以实干担当诠释初心使命,交上三峡集团在沪首个风电场的满意答卷,绘就上海金山海上风电的蓝图。
