【贵港市广播电视台】平南东平风电场项目最后一台风机吊装完成

发布时间:2020年11月05日

分享至:

  11月1日,由三峡新能源投资建设的平南县东平风电场西片区最后一台风机吊装完成,意味着整个东平风电场项目的47台风机全部吊装完成,即将全面进入调试并网发电阶段。

640

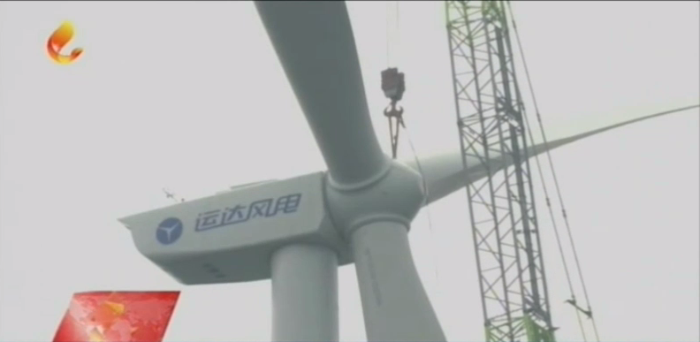

  风速对风机吊装影响很大,超过8米每秒就不能施工。当天预定施工时间是上午8点,但风速一直超出安全范围。上午10点,技术人员监测到风速已降,吊装施工随即开始。10点20分开始,三个巨大的叶片缓慢离开地面,在空中完成转向, 到10点50分吊至机舱前端,顺利对接。

640 (1)

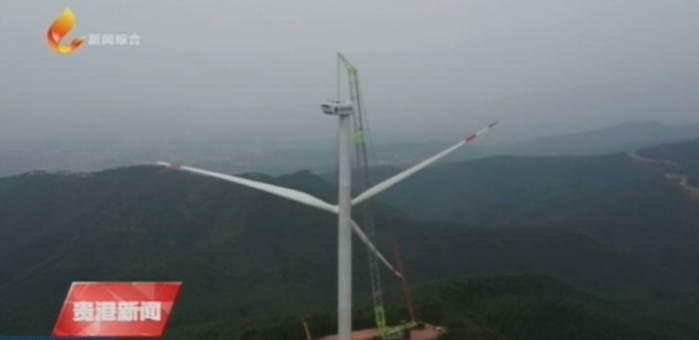

  三峡新能源平南项目经理   陈泽兵:今天(11月3日)完成之后,我们24台风机的安装就告一个段落,剩下还有八台的并网工作。

640 (2)

640 (3)

  据了解,平南东平风电场分东西两个片区,总投资55318万元,装机容量60兆瓦,东片区23台风机由上海电力投资建设,西片区24台风机由三峡新能源投资建设。项目包括一座110千伏升压站, 24台2500千瓦风机, 3回35千伏集电线路、28公里送出工程、进场及场内道路,项目于去年6月开工,今年7月实现首批风机发电,目前并网发电16台,输送清洁电力超1200万度。

640 (4)

  三峡新能源平南平南项目经理   陈泽兵:我们计划是今年的11月份完成全部风机的并网,今年完成全部5.5亿元的投资。

浏览次数:
中国三峡新能源(集团)股份有限公司版权所有 京ICP备14037604号-1
